寶潤達新材高新技術企業 上市代碼:873445
1.1 在正式安裝圍護系統之前,需檢查以下工作是否完成并符合要求:
1)施工場地是否清掃干凈。
2)電、施工道路、通信是否通暢。
3)安裝用的主要工具和設備是否準備就緒。
4)復核安裝面是否經過交接驗收,平整度是否符合規范以及后續工序要求。
5)聚氨酯保溫板材料的堆放是否有序,滿足不受污染及損壞之要求。
6)是否準備好充分的抗風纜繩,以備遭強風的襲擊。
7)施工人員是否到位,安全設施是否良好齊備,健康檢查和安全教育是否完成。
8)相關圖紙以及關鍵工序技術交底是否完成并記錄在案。
9)工地急救包是否配備。
1.1.2 圍護系統安裝面結構的施工質量應至少滿足下列要求:
1)《鋼結構工程施工質量驗收規范》(GB 50205)中相應規定。
2)焊縫處的連接點需磨平,允許突出檁條不大于 2mm,不允許外墻面出現明顯的凹凸不平。
3)當出現橫檁處打釘時,檁間距不得小于板寬,要求橫檁進行調直,不允許出現明顯的下撓現象。
4)檁條局部變形時,不能影響聚氨酯保溫板板面平整、釘透長度。
注意,如安裝面的結構不能滿足圍護系統的安裝要求時,請及時聯系我公司技術人員,以便獲得最佳的結構方案,保證最佳的安裝效果。
1.2 安裝施工人員要求
1)安裝施工人員作業前應進行簡短技術培訓,可以以此指導書為教材進行技術交底。
2)要求安裝人員有較豐富的施工經驗和學習接受能力,在技術培訓后能對寶潤達提供的系統材料有初步的認識,掌握安裝順序及注意事項,以此保證施工質量及圍護系統安裝后的最佳外觀效果。

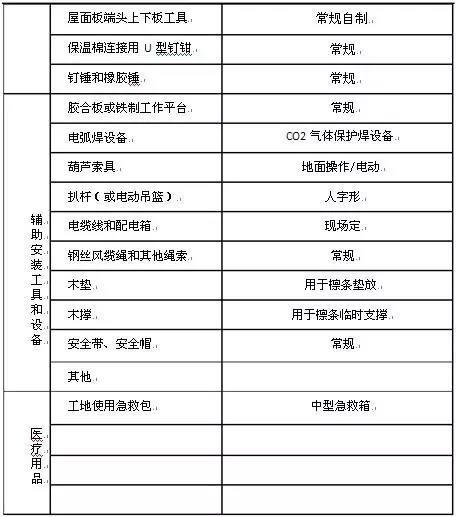

1.3 安裝工具和設備推薦
安裝工具和設備隨建筑規模大小、復雜程度及安裝人員的變化而異,下列清單僅為一般性推薦,安裝單位應根據自己的判斷和技術經驗加以確定,除起重設備類租用外,下列設備、工具為專業化安裝單位的常備工具。

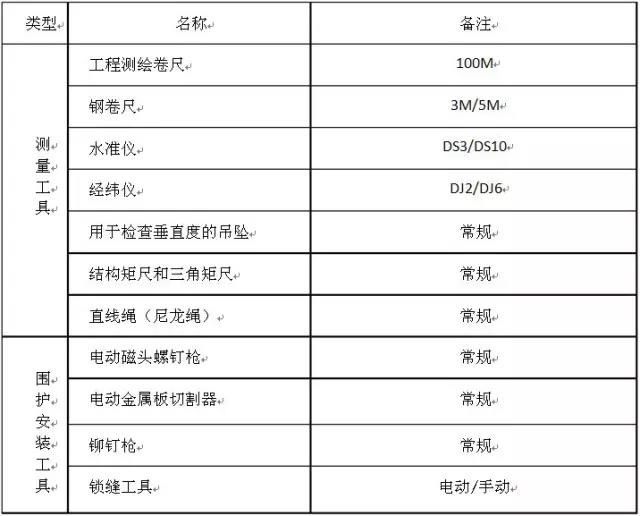

表 B1.3 安裝工具和設備推薦表
1.4 材料卸貨和堆放
1.4.1 聚氨酯復合板材料到達工程現場后,施工方人員應仔細依照發貨明細表檢查每一項的型號、規格及數量是否相符,是否存在運輸損傷等情況,如發現有缺少、損傷等問題,應及時通知本公司相關客服人員予以解決。
1.4.2 卸貨

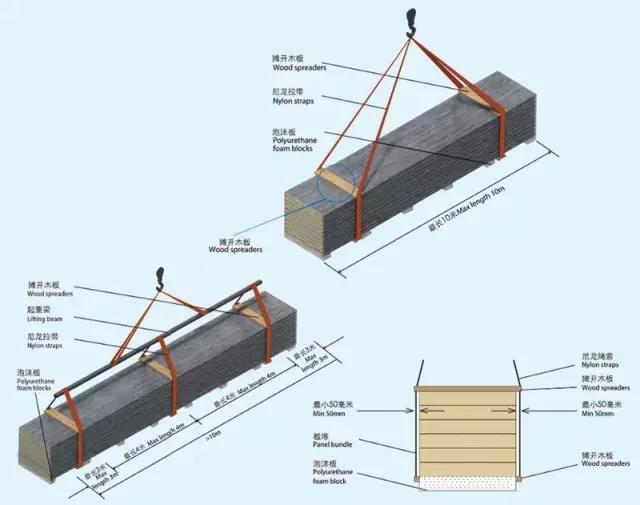

1)使用叉車鏟卸時, 在叉車叉上需加上隔墊,防止劃傷材料;移動叉車至貨車貨箱的合理位置,對準材料下方空隙然后卸車;板面應該叉車上平衡放置避免滑落,如板材過長(8m 以上)則需要兩臺以上的舉升設備協同配合卸車。
2)使用吊車吊卸時,在吊帶兩側均需放置隔墊,防止吊帶壓壞材料的子母口,避免影響安裝使用,并放置在便于安裝的合適位置。
3)人工卸車時,搬運人員應戴好手套,抓住板材、飾邊邊緣強度好的位置,用力需均勻,盡量保證板面平衡,防止出現折痕;還應注意避免板面與車廂發生碰撞,防止出現劃痕;嚴禁拖拽材料。
1.4.3 堆放
1)圍護系統材料應盡量放置在倉庫或工棚內,如需放在露天處,必須支墊平整,上部有完好的風雨遮蓋物,嚴禁淋雨,受潮。
2)聚氨酯保溫板現場堆放時,地上墊塊宜成一斜面以利排水;成堆的板在每一捆之間應留有間隙;用塑料或油布覆蓋以防雨水和雪;覆蓋物和板之間在下部應敞開,以利于空氣流通;加警示標志,放置安全物。
3)泛水板,包邊板應按類堆放整齊,下部應有墊塊,上部有擋雨遮蓋物。
2 圍護系統安裝
2.1 圍護板材的搬運、存放及吊裝
2.1.1 搬運人員需戴好手套,視板長、型號情況選擇人員數量。

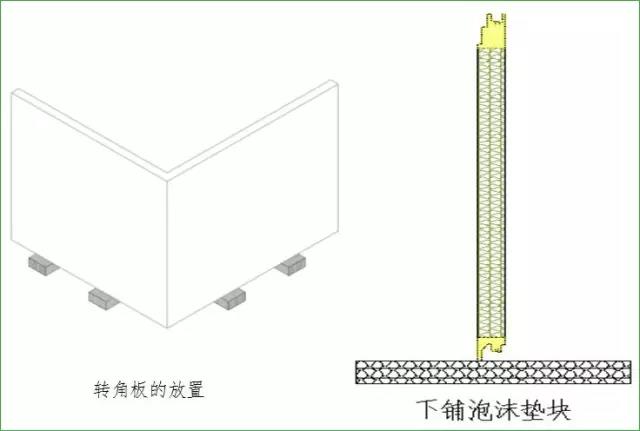

2.1.2 將聚氨酯保溫板抬至安裝區域后,需將母口沖下放置于泡沫板上,并外板向外,便于轉角板的放置下一步的吊裝。
2.2 板底平衡支架、泛水件及起始板的安裝
2.2.1 整個墻面的安裝均以起始板為基準,故板底泛水件與板底平衡支架安裝需借助水準儀等抄平工具進行抄平作業。
2.2.2 聚氨酯保溫板底泛水件使用自攻釘進行固定時,間距保持在 1.5m 左右,以保證泛水件的平整,增強美觀效果。板底平衡支架間距不超過 2m 為宜。
2.2.3 將橫鋪起始板插入到板底平衡支架上固定,安裝完成后,公口打釘的數量控制在 1.5m 間距,如現場豎檁間距偏大(超過 2.5m 時),在每個打釘位置需打2 顆釘。

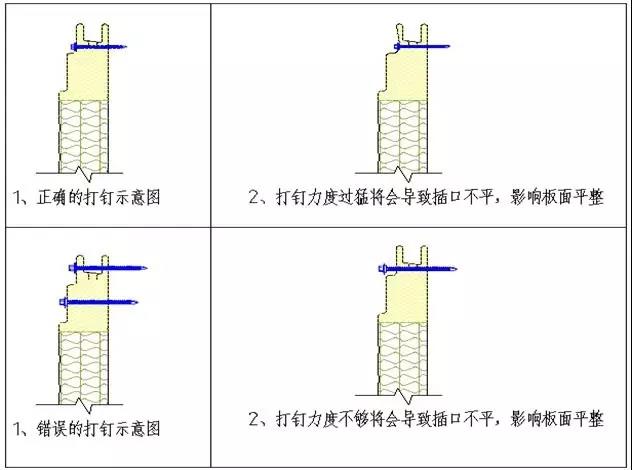

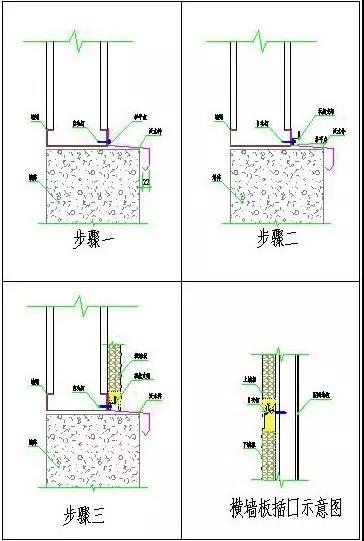

2.2.4 在兩塊墻板的插接處,打釘的位置、打釘的力度詳見下圖所示。
2.3 轉角板的安裝
2.3.1 為保證板縫的平直,如有轉角板時,優先考慮轉角板的安裝。
2.3.2 轉角板搬運時注意保護轉角位置,避免折損;吊裝時吊裝帶的位置盡量為板的重心,可增加纜風繩避免板與檁條摩擦,保持平衡提升。
2.4 中縫扣件及收邊件的安裝
2.4.1 中縫扣件的安裝

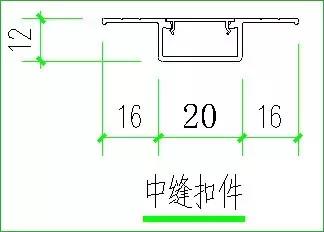

1)鋁合金中縫扣件和彩板中縫扣件尺寸詳見下圖。
當采用本中縫扣件時,相鄰板間應預留 3cm 間隙,以便中縫扣件的安裝。

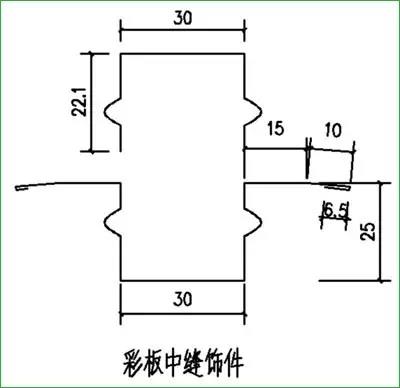

2)彩板壓型中縫扣件尺寸詳見下圖。
當采用本中縫扣件時,相鄰板間應預留 4cm 間隙,以便中縫扣件的安裝。
3)安裝時要求在中縫處布置豎向檁條;中縫飾件的翼緣需涂膠做防水處理,安裝完成后需在板插接縫與中縫交接處做補膠處理,并在中縫處填充保溫材料。
2.4.2 收邊件的安裝
1)門窗洞口處的收邊件可根據現場要求進行剪切,要求在每個接縫處均需涂膠做防水處理;
2)本公司提供收邊件以標準規格尺寸為主,遇到搭接處以 5cm 為宜,以拉鉚釘連接,并涂膠做防水處理;
3)其它位置收邊件的安裝以本公司提供的節點詳圖為準,如有異議請及時聯系本公司技術人員,以便獲得準確的技術支持。

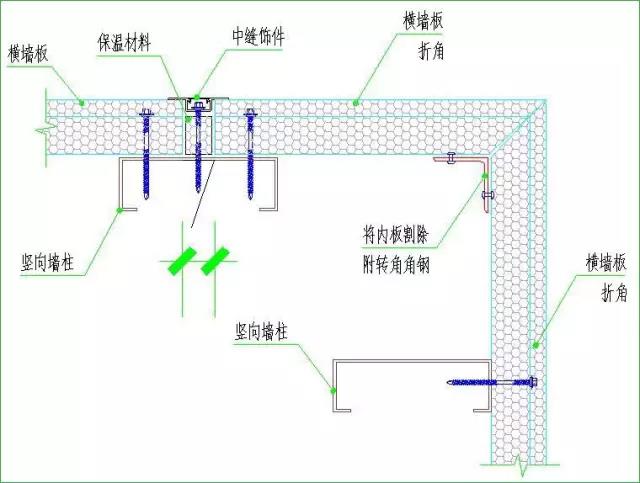

2.3.3 施工中插接口的插接要嚴密,注意保證轉角板的角度,聚氨酯保溫板轉角板平面與主墻板面在同一平面上,在施工過程中每隔 4-5 張板需進行水平校直作業,從而保證轉角板安裝的美觀度,增強建筑美觀效果。
2.4 中縫扣件及收邊件的安裝
2.4.1 中縫扣件的安裝
1)鋁合金中縫扣件和彩板中縫扣件尺寸詳見下圖。
當采用本中縫扣件時,相鄰板間應預留 3cm 間隙,以便中縫扣件的安裝。
2)彩板壓型中縫扣件尺寸詳見下圖。
當采用本中縫扣件時,相鄰板間應預留 4cm 間隙,以便中縫扣件的安裝。
3)安裝時要求在中縫處布置豎向檁條;中縫飾件的翼緣需涂膠做防水處理,安裝完成后需在板插接縫與中縫交接處做補膠處理,并在中縫處填充保溫材料。
2.4.2 收邊件的安裝
1)門窗洞口處的收邊件可根據現場要求進行剪切,要求在每個接縫處均需涂膠做防水處理;
2)本公司提供收邊件以標準規格尺寸為主,遇到搭接處以 5cm 為宜,以拉鉚釘連接,并涂膠做防水處理;
3)其它位置收邊件的安裝以本公司提供的節點詳圖為準,如有異議請及時聯系本公司技術人員,以便獲得準確的技術支持。
2.5 施工注意事項
2.5.1 吊裝用繩子、鉤子、滑輪等工具的抗拉力,至少要滿足板子自重的 3 倍條件(聚氨脂板每米按 10 公斤估值,巖棉板按 13 公斤估值)。
2.5.2 起始板的保護膜在工程完成后方可揭去,其余板則可以在安裝前將膜直接揭去,當遇到芯材有巖棉或玻璃絲棉時,可將此保護膜當做臨時防水用。
2.5.3 在板材的堆放期間,應優先保證外板的防護。
在圍護系統安裝結束申請驗收之前,需檢查以下工作是否完成并符合要求:
1)聚氨酯墻面板是否清潔干凈并是否出現明顯劃痕及破壞;
2)檢查建筑整體外觀及及細節(外觀可通過距離遠近目測,細節檢查板搭接、防水措施、收邊切割縫合等);
3)收集整理現場施工余料和廢料,準備處理;
4)施工現場工業、生活垃圾處理;
5)施工器具、機具檢查整理清點;
6)整理施工日志等施工文件,準備施工驗收資料。
